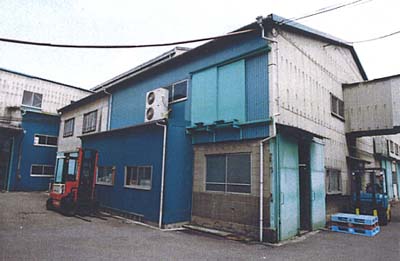

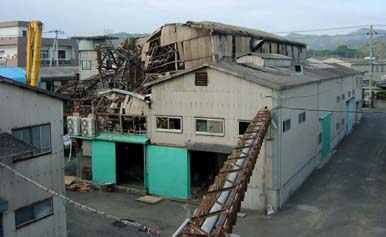

11月3日〜4日に半紙加工ラインを引越しました。 大体はできあがってはいるものの、細かい部分はまだ 工事中。でも、季節的に寒くなってきたのと、連休が 今回を逃すと11月下旬になってしまうから思い切っ て引越しました。 消防の検査も受けていないのですが、引越しの許可を 先にもらいました。(消防検査は12月の第1週にう けました) 以前に比べて各階の高さを高くしたため、1枚の写真 に収まりませんでした。 火災以前の写真です。 火災当時の状況 再建後 今回大幅に変更したものは作業場内の柱がなくなった こと。それと床暖房にしたこと。以前は継ぎ足しを繰 り返したため、柱が数本立っていました。でも今回は 無し。それと石油ストーブを無くして、抄紙機に使っ た蒸気の余熱を利用して床暖房にしました。 方法は断熱材付の銅管を一定間隔で床一面(人が居る であろう場所を中心に)に敷きました。その上からコ ンクリートを流し込みました。費用は配管125m分 と繋ぎ目・バルブ類。それと5人で約1日の作業でし た。 6/22 抄紙機稼動 火災当時 |
